高尔夫果岭施工技术方案

时间:2022-07-04 12:35:42 文章作者:管理员 点击:

1)、定桩放线:根据设计图纸,由测量人员测放果岭边线,并打桩标记。


2)、土方堆挖:按照放线结果,土方技术人员进行土方的调运,根据标高将多余土方调走,标高不够时,调土堆积。


3)、成形建造:由造型师根据根据设计标高用场内土对果岭基坑和果岭周边进行造型,制作果岭环及果岭基底。


4)、基础夯实与复测:地基的等高线应尽可能符合设计标高,所有填充区都应压实到90%。夯实基础与造型复测同步进行,测量人员复测造型夯实后的高程,以达到造型设计的要求。

5)、复测定桩:测量人员复测造型并完全压实以避免以后出现下陷后的高程,地基应建在设计标高以下40cm,在果岭基础上打桩标记,桩高60cm,桩上应标记果岭分层制作标高线,即从桩基起碎石铺设标高10cm,果岭混合层标高线30cm。

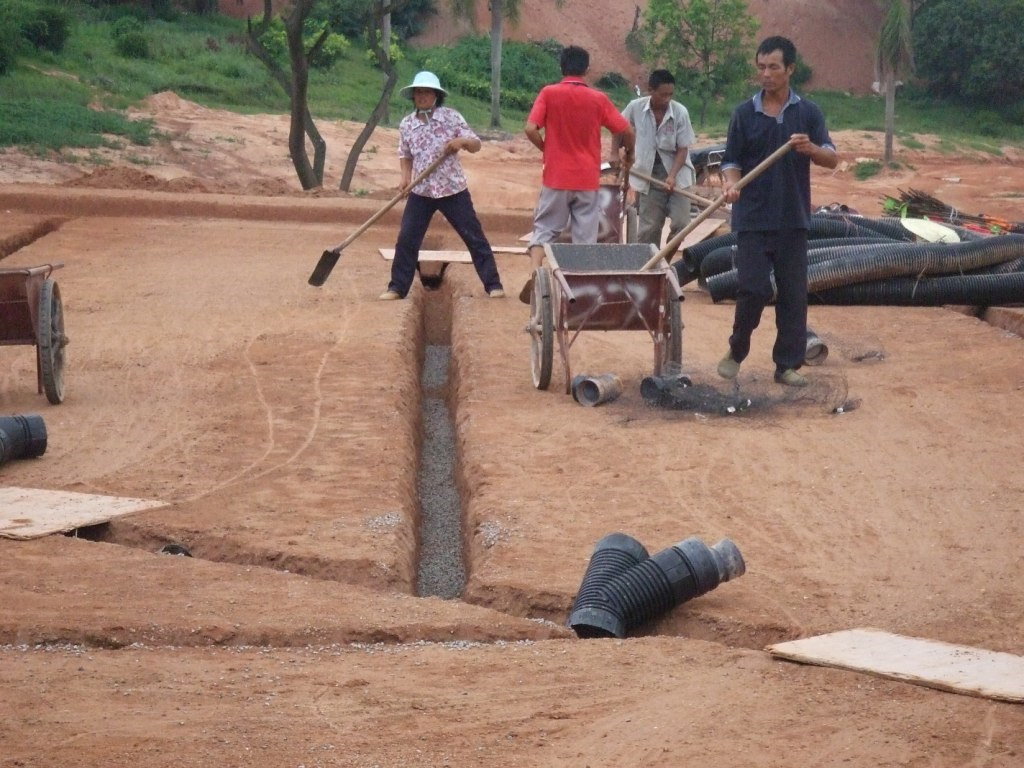

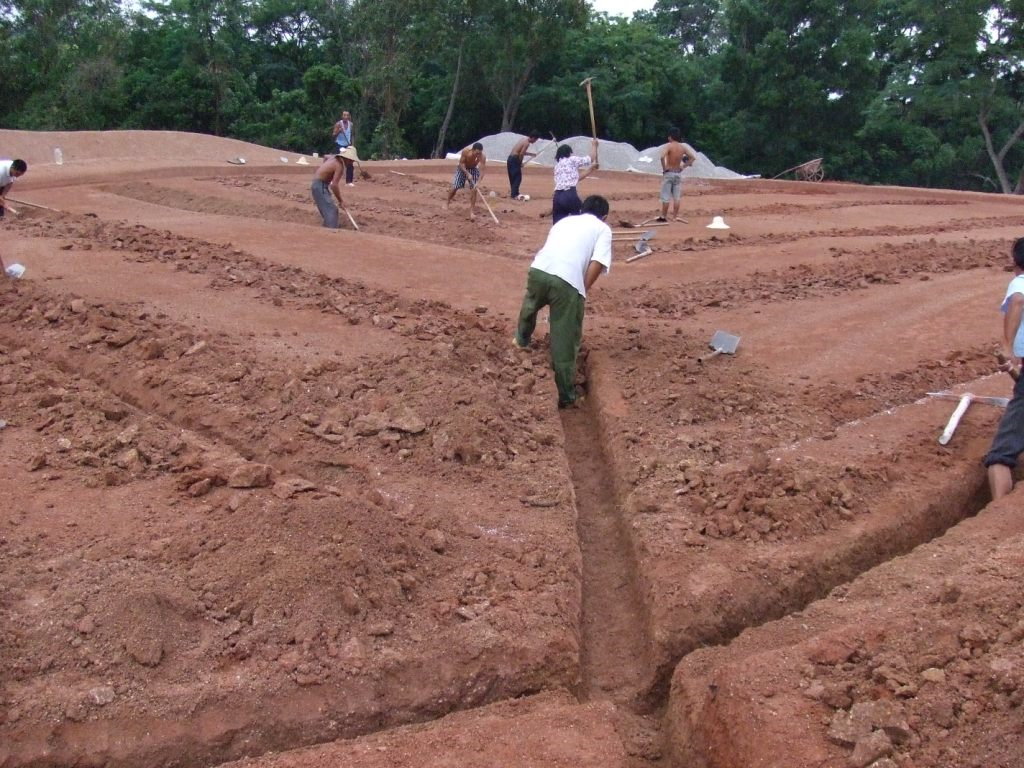

6)、管沟开挖:根据果岭排水设计详图,由排水工程师放线后进行管沟开挖。管沟开挖宽度为20cm,开挖深度30cm,管沟夹角为40-50度。支管之间的距离一般为5M。支管管沟应保证开挖至果岭边缘并向主管方向的排水坡度,以形成自然排水。在自然坡度的较低处即紧临果岭排水出水口处,应向主管两侧沿果岭边缘布设管沟,直到第1个排水支管末端,以排除较低处的积水,所有管沟坡度应不低于0.5%。

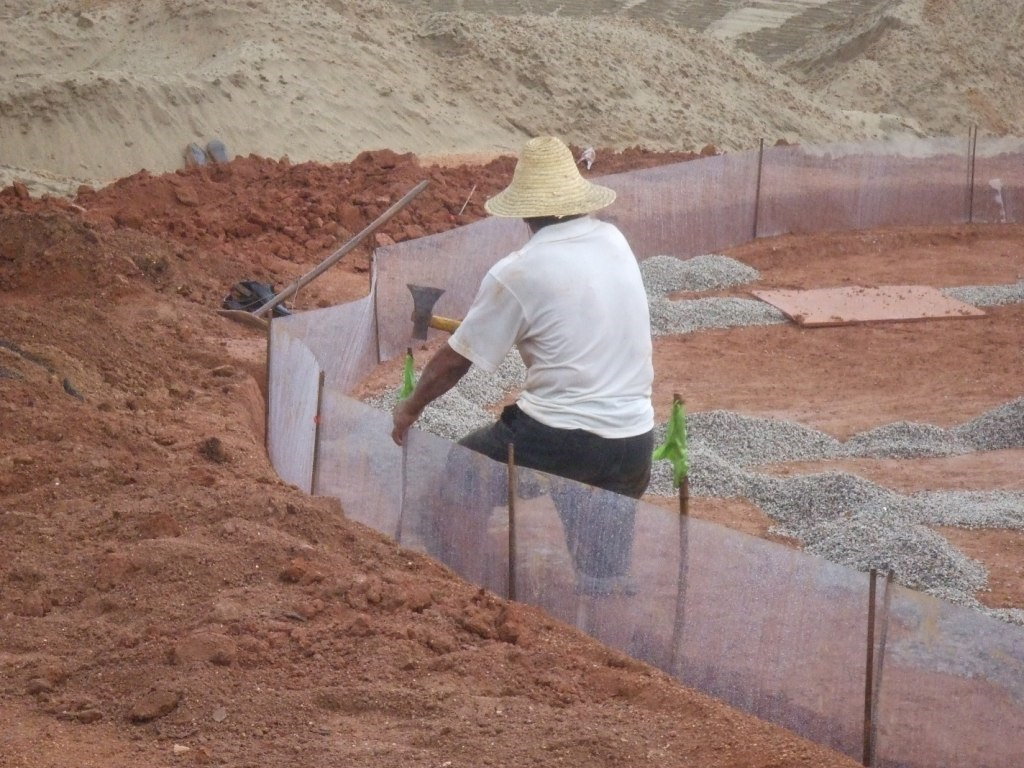

7)、胶片:为防止周围区域和果岭环间渗水,一块HDPE胶片应装在果岭环wai围圈。胶片厚度在0.2到0.4毫米之间,高度为40cm。在铺设胶片时,应每隔9到14cm立桩以固定其位置。在填完果岭沙后,拆除所有的桩。


8)、碎石基础:管沟开挖完成后,在管周铺设滤网,再铺5cm厚碎石层。

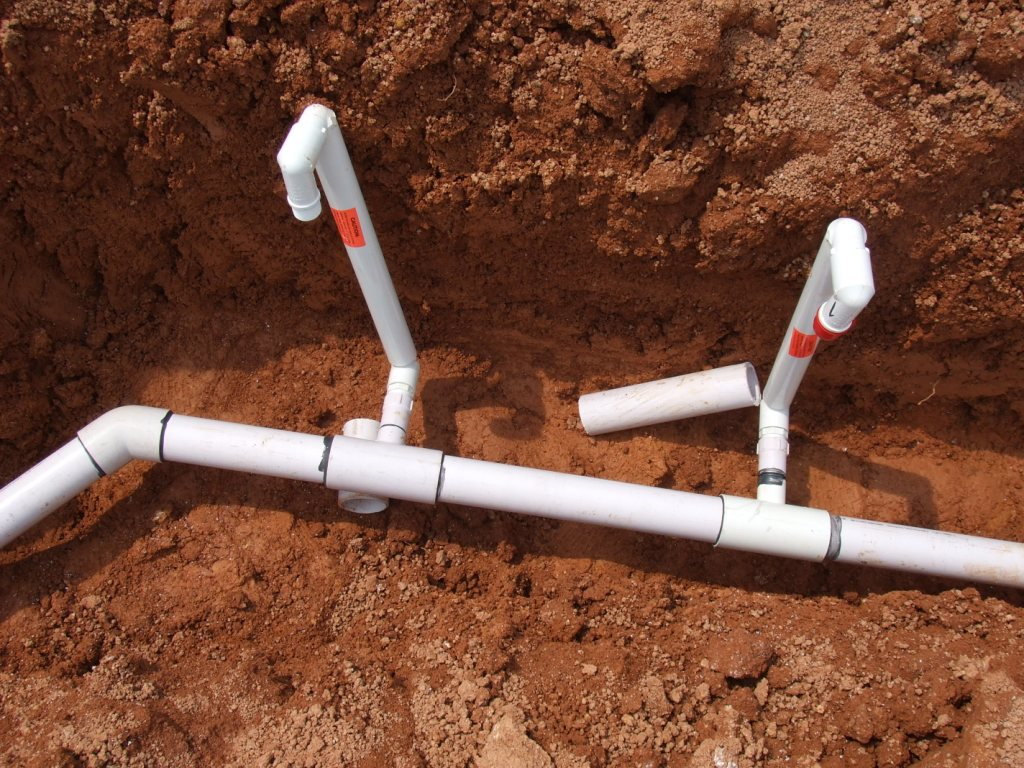

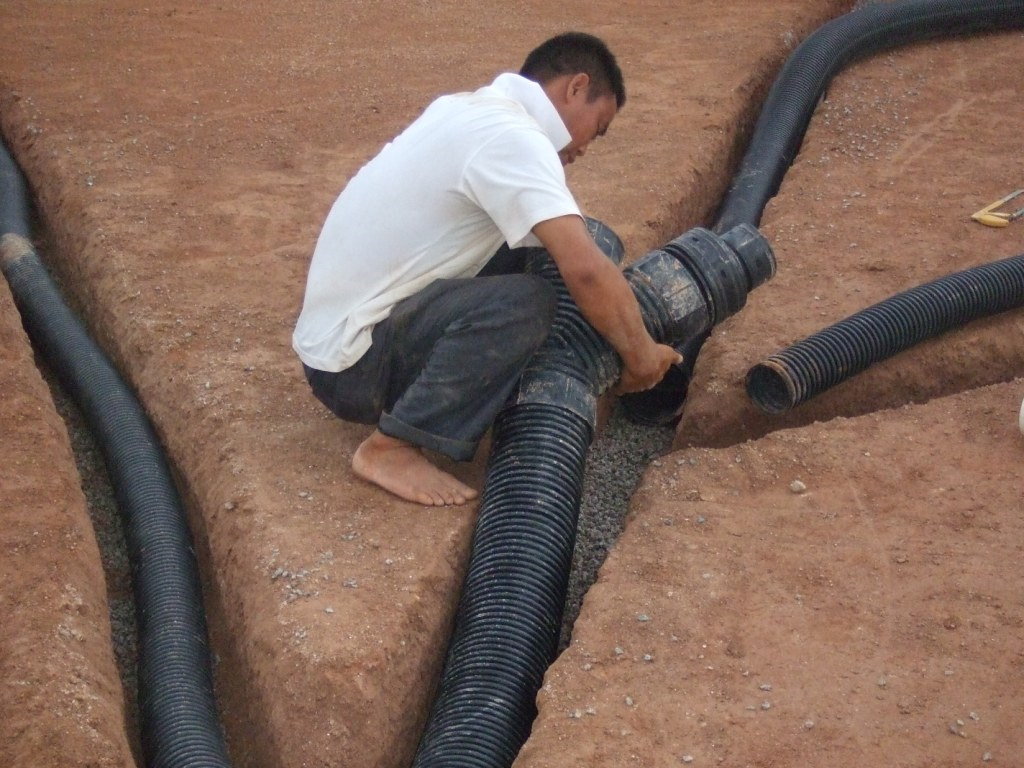

9)、排水管铺设:果岭排水管采用PVC有孔波纹透水管,管径110mm。铺设时应保持0.5%的坡度,并将排水管置放于管沟zhong央以防止管沟沟壁泥土阻塞管孔,所有管道接口用防渗漏套管连接。在主管的顶端设置冲冼口,排水管放置后即用碎石回填,碎石粒径要求为8-15mm,碎石应将管沟填满,在碎石层上面铺设防渗尼龙砂网(孔径0.5mm)。

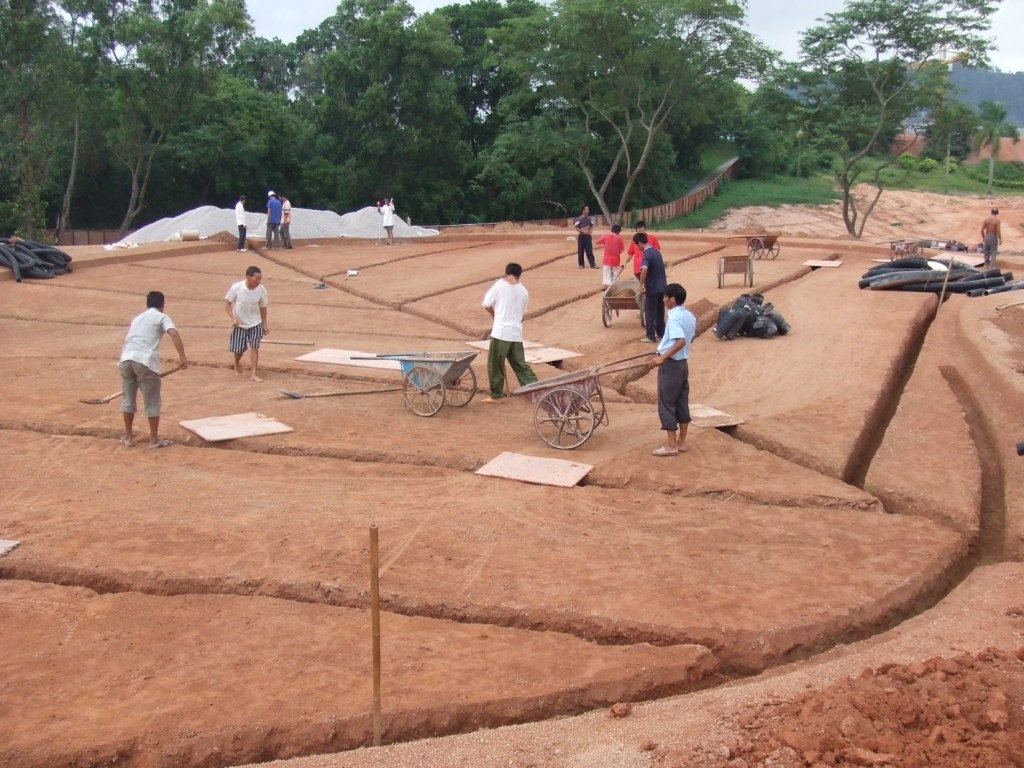

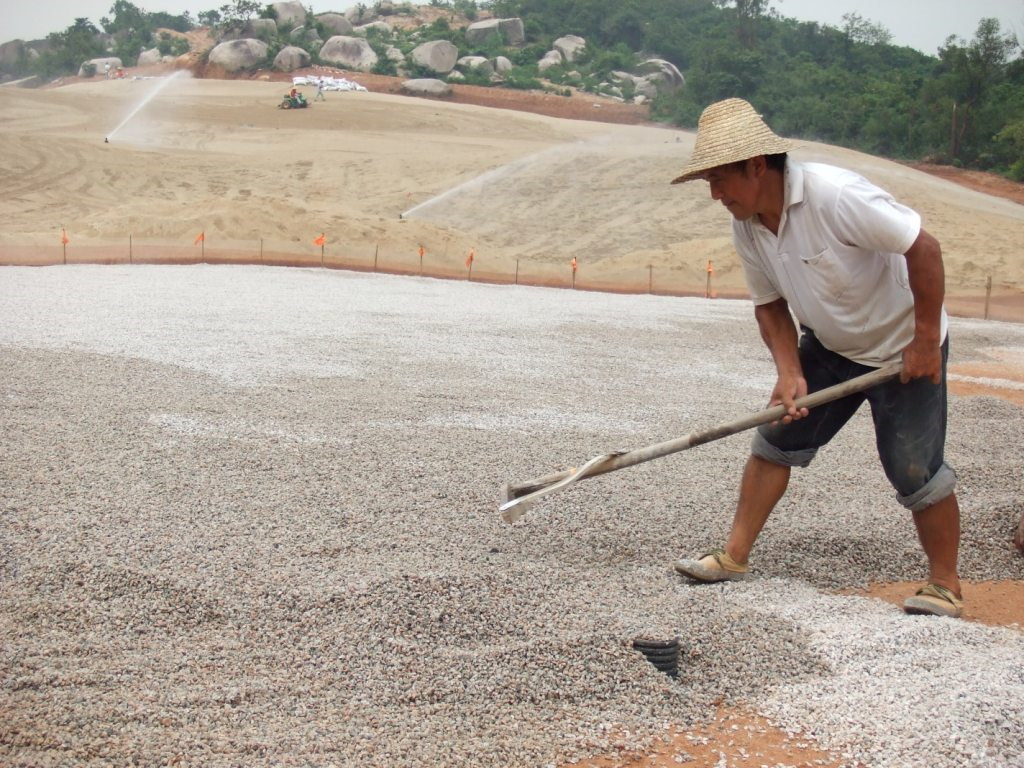

10)、碎石回填:将整个地基用获得认可的干净碎石层覆盖,这些碎石的大小为6.35毫米到9.6毫米。不可以用软石灰或页岩。为保证稳定性建议用有棱角的材料以方便造型。碎石铺撒厚度为10cm,碎石应铺撒均匀并与原成型基础一致以保持造型等高线。误差为±2.5cm。有必要在果岭上每隔一小段距离就立一个标高桩以标识出果岭施工材料已完成的深度。在铺基层砂砾期间,肯定不允许任何施工设备直接在果岭基坑的底部上操作。为了把排水砂砾推到果岭地基上,建议使用一种装备有平路铲的小型履带式拖拉机。肯定不允许橡胶轮胎式卡车或设备在砂砾层上或果岭地基上操作。


11)、果岭混合层材料:果岭是高尔夫球场的he心,应当保证严格的质量标准。混合层的质量标准参照美国高尔夫球协会的要求制定。

a、河沙:果岭用河沙根据粒级依据USGA标准要求选用,选择的河沙应送交土壤分析部门进行分析,以保证其质量达到规范要求。

b、有机质:有机质种类较多,如泥炭、厩肥、鸡粪等,为减少今后草坪杂草和达到较好的效果,选用泥炭和膨化鸡粪作为有机肥料,有机肥的使用根据本球场土壤的测定性质决定,泥炭用量与砂体积比为8:1,膨化鸡粪用量为1000g/m2;无机肥的加入量根据坪床土壤的测定结果确定。

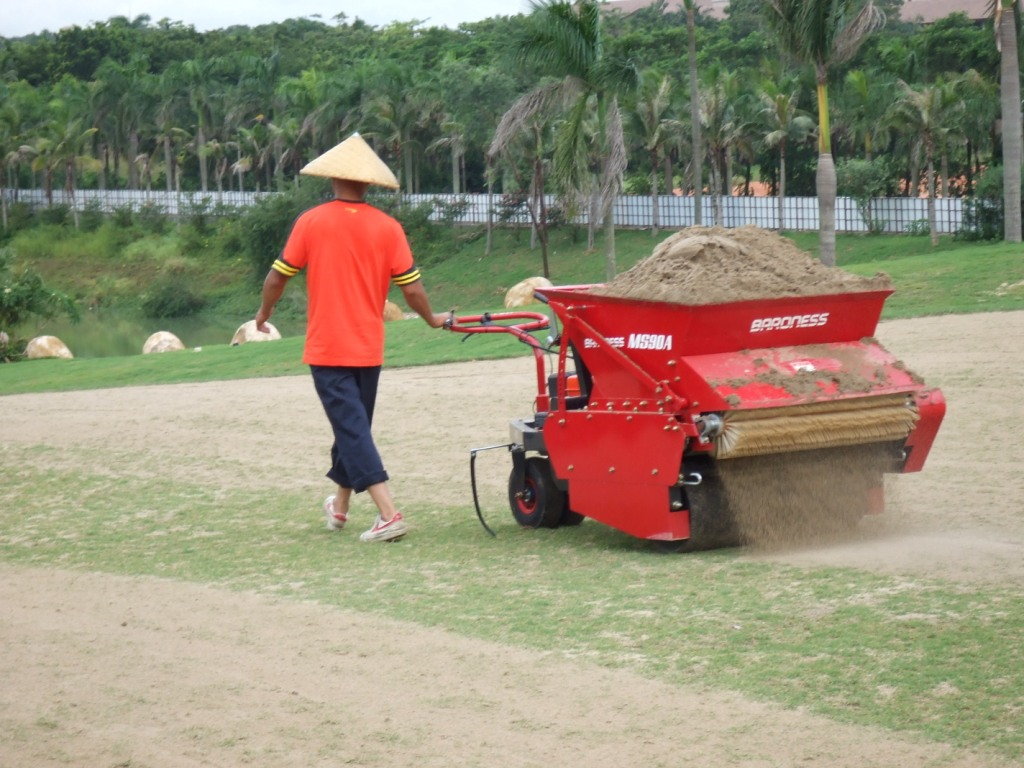

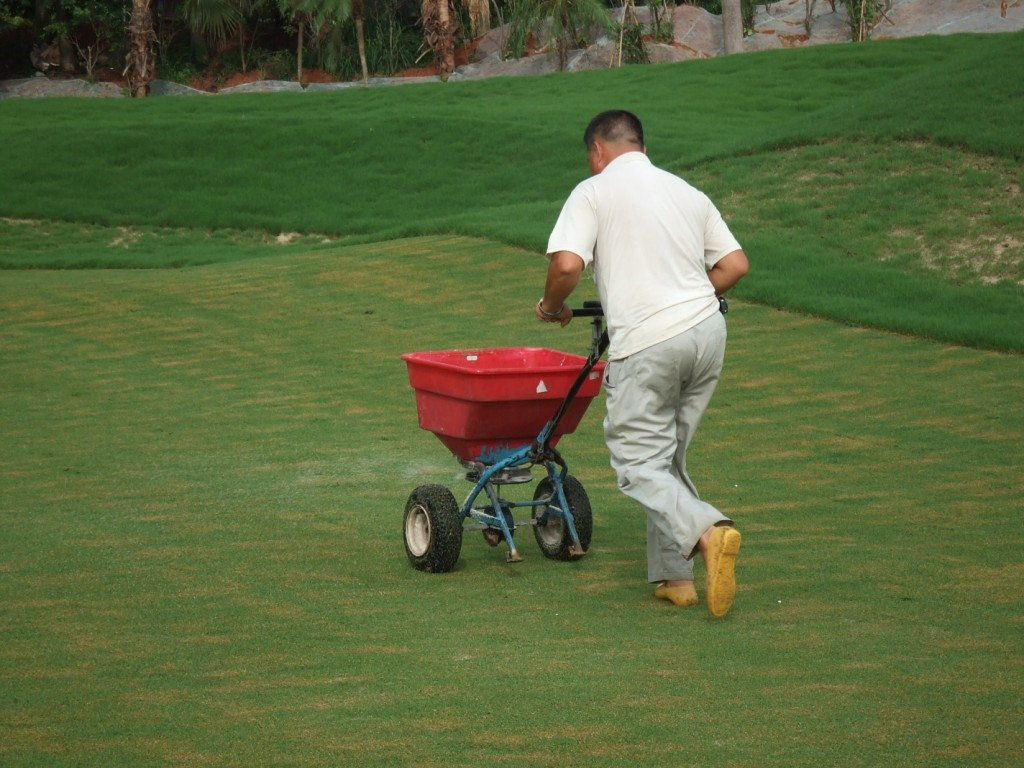

12)、混合层材料混合、铺设:将场外搅拌均匀的果岭营养沙运到果岭位置,并倒在果岭基坑区内周线周围的不同点。然后营养沙可以更容易从边线运到中间。撒沙时可以使用很多技术,包括使用铲子、平板或小型设备。一种装备有平路铲的小型履带式拖拉机可用于将土壤混合物在已经处理过的地基上铺开。如果拖拉机一直在果岭沙上操作,对果岭地基和砂砾层不会有不良影响。所有机器都必须没有泥、脏土块、其它废弃碎片,这些会污染到果岭营养沙。应在果岭基坑内均匀地铺洒果岭营养沙并保持与之前设计师认可的等高线一样的等高线。果岭营养沙在压实后,果岭营养沙的厚度在30.5cm到35.5cm厚。


13)熏蒸:要求所有球洞区表面和果岭环在用Methyl Bromide土壤熏蒸前都需要杀菌,根据制造商建议按较少每9.3平米0.45公斤比例用于塑料罩下。在气温不低于22度时,要覆盖超过24小时,如果温度低于22度,要覆盖超过48小时。在温度低于18度时,不能进行熏蒸。在覆盖物去除后,被熏蒸的区域在植草前要通风至少48小时。还有一个熏蒸的方法,可以让承包商根据制造商的指导说明将粒状Basamid混在果岭营养沙中。


14)压实、成果造型:用果岭特用造型机按照果岭设计详图定形,压实和表面整形应交替进行,这一工作完成后果岭表面高程与设计高程的误差应不超过2.5cm。平整与定形后达到果岭表面造型流畅,视觉效果良好。用脚踏踩整个表面可以较好地去处松软部分。反复润湿并耙松地表,让后用脚踏踩,以确保每个部分都均匀地压实。滚筒不适合,因为它会使松软的部分看不出来。特别要注意沿胶片的外部边线。在所有的特种改良土和表层土适当混合后,果岭表面应漫出以符合设计师要求,并为播种提供一个温和的环境。植床必须平整并足够松软以便撒种或种植匍匐枝。完成的苗床也不能有任何积水坑。苗床和球洞区表面的情况必须受到设计师的认可。应通过从基坑内部平整到外部做成果造型,以免将受污染的土壤拖进果岭沙。所有等高线应和果岭详图展示的或设计师要求的球道、沙坑和小丘相融合。表面不应有积水穴。这时需要仪器以确保要求的表面等高线。


上海岚瑞具有丰富的高尔夫项目设计和建造经验,其行业ling先地位是建立在众多成功项目的基础之上。我们的专业团队已经为国内外上百家高尔夫球场、练习场提供了可靠服务。项目遍及北京、上海、广州、深圳、重庆、长沙、天津、杭州、南京、武汉、昆明、贵阳等多个城市。上海岚瑞致力成为中国1流高尔夫项目全过程服务商,为客户等提供多方面而专业的综合解决方案,持续为客户创造价值。


 服务内容包括:

(1)、高尔夫球场规划设计与建造(高尔夫球场选址与评估;施工测量、土方工程、粗细造形、喷灌与排水、坪床建造与草坪建植、园林与景观、果岭与沙坑建造)

(2)、 高尔夫练习场设计建造(会所发球台建筑设计、挥杆场地造型、排水系统、自动喷灌系统、草坪种植、发球台自动出球系统、围网工程、灯光照明、练习果岭及沙坑)

(3)、 迷你高尔夫设计与建造(室内人造草果岭、室内模拟高尔夫、庭院真草果岭、空中花园高尔夫果岭)

(4)、高尔夫围网工程设计建造(高尔夫网杆基础、高尔夫网杆立柱、围网安装工程、围网电控(手动)升降系统、网杆防雷接地)

(5)、高尔夫设备(打击垫、高尔夫球、发球器、洗球机、打位分隔器、旗杆、洞杯、围网、高尔夫球车配件等)

欢迎致电:021-51020647  18601607370



标签:
