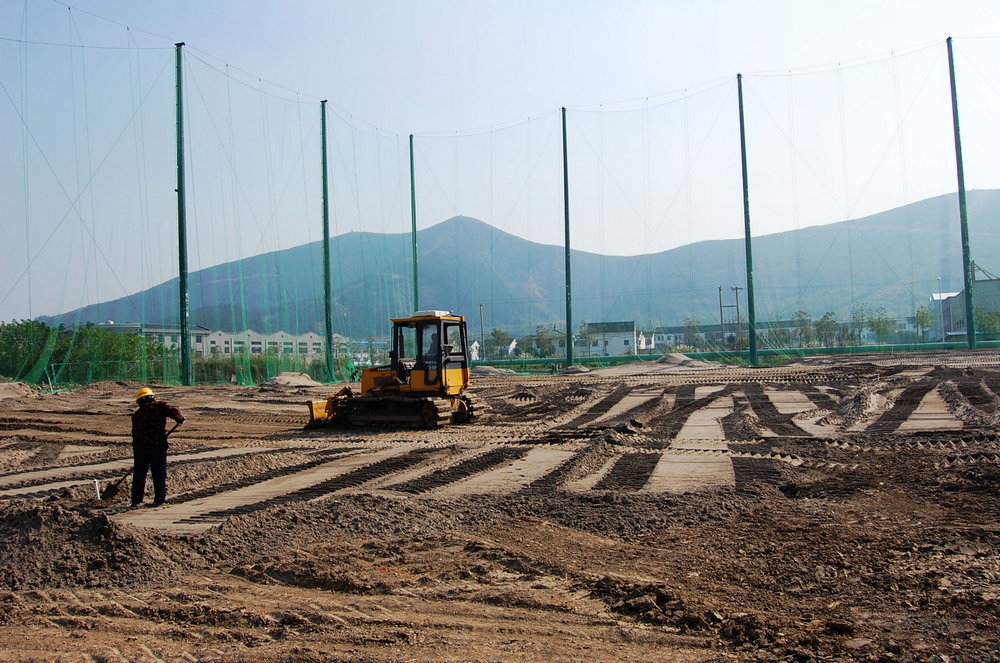

(六)高尔夫练习场细造型工程

  细造型工程是指在粗造型基础上,根据设计造型图和设计理念,对练习场进一步精雕细刻的加工过程,使练习场排水汇水更加顺畅明确,练习场功能作用进一步提现的工序。同时还包含排水工程、喷灌工程完成后的造型恢复和进一步精修的过程。



1、 总施工技术要求

① 为了定位要求,要求由专业有施工经验的造型师精心雕琢。细造型施工机械一般配置特用造型机一台。

② 场地细造型应严格测量并保证造型流畅,果岭、沙坑区域应提高推压反复率,以免产生不均匀沉降。

③ 果岭细造型在施工过程中应严格按照大比例尺的设计详细进行测量放线,果岭造型完成后,对基座应充分压实,并进行严格复测,各区域实测高程与设计高程误差不应大于2.5cm。

④ 沙坑细造型的基本原则是沙坑大小、形状和深度应严格遵循设计师的设计,落球区域的沙坑应以浅沙坑为宜,沙坑面应保持朝向打击台一端,保证在打击区清晰可见。



2、 高尔夫果岭施工技术要求

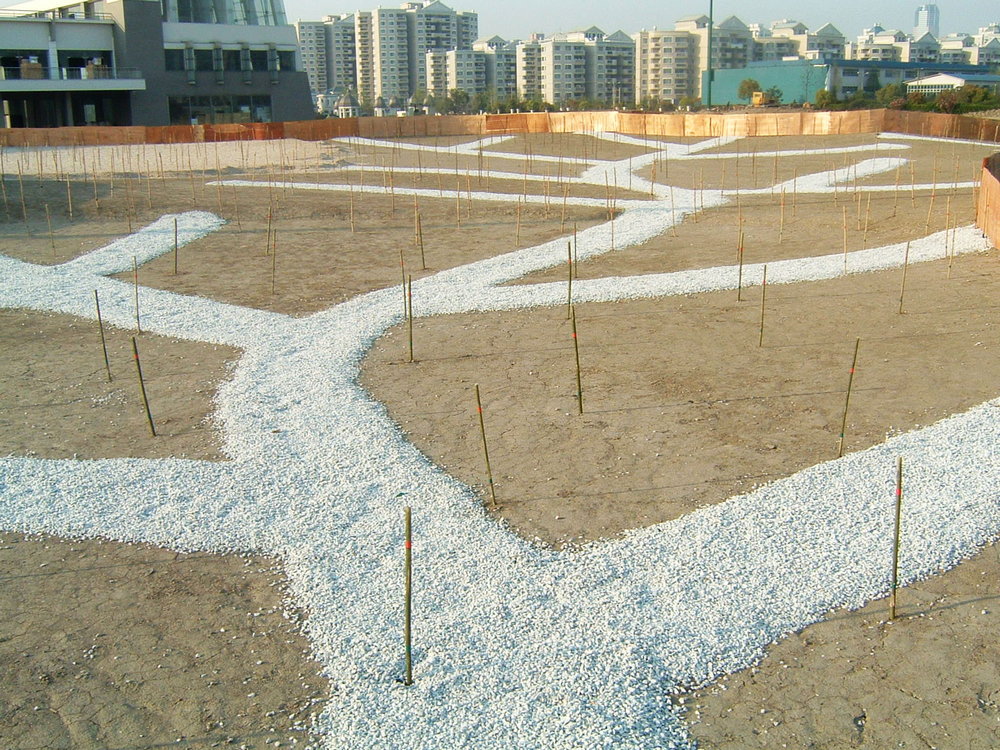

① 果岭填充时应先进行基座平整核实,并进行造型复测,使其达到造型设计要求。主排水管沿着较大水流方向布设,垂直方向排水管应沿不同的推杆面由低向高斜向布设,使水自然流向主排水管,垂直方向排水管布设间距不应超过5m,管沟按30×30cm挖填。

② 管沟底部应均匀铺装较少5cm厚直径0.6-1cm的碎石基础,管沟深度和碎石厚度可以根据具体情况而定,以保证排水管较少0.5%的坡度。


③ 排水管应采用10cm直径的PVC有孔波纹管,管孔应朝下安装,管道安装好后应用与基础一样的碎石回填管沟,所有主排水管的顶端应安装一个通向果岭表面的T型接口,冲洗口距果岭边应不小于1m。

④ 果岭装料前应小间距打桩并表示出各桩点各料层应铺装的厚度,果岭碎石基层铺装的较小厚度为10cm,65%的碎石粒径应介于0.6-0.9cm之间,铺装前须保证碎石干净或者经过冲洗,易酸解和风化的灰岩、砂岩和页岩碎屑禁止使用。

⑤ 果岭粗纱中间层应均匀铺装于碎石基层之上,其厚度为5cm,所选用的粗纱30%的粒径应介于1-4mm之间。果岭混合料在场外经过彻底搅拌混合之后,才能铺装与果岭,铺设厚度应由39压实为30cm,使之具有均一的密实度。



3、 高尔夫沙坑施工技术要求

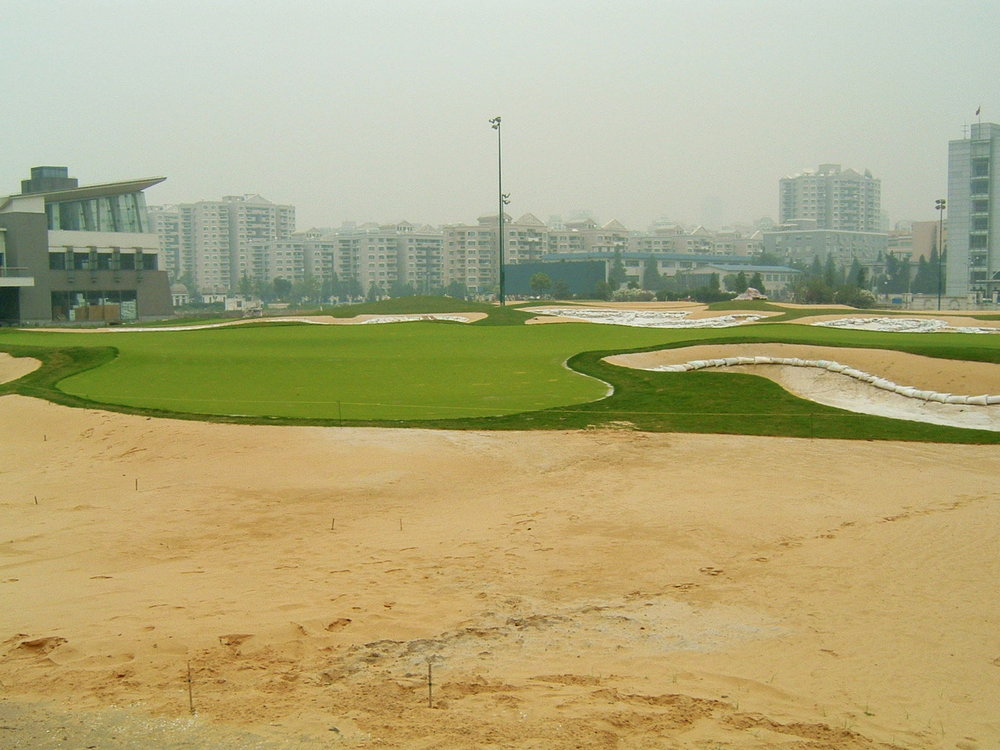

① 沙坑边线要与草皮线/沙线切合。乙方应将多余的材料一处沙坑。沙坑低端掏空,从中间4-6%的侧斜度和从后到前2-3%的斜度。乙方此时有必要用仪器确保正确的标高。

② 铺设沙坑排水系统时,排水点的连接要事先安装好。所有沙坑都需要沙坑清洗管,在铺盖上表层土前,应在无孔A.D.S.管末端绕14口径地埋式铜线。沙坑排水沟一般30厘米深,水管上覆盖至少10厘米的情节砂砾。所有的斜坡应至少0.05%的倾斜度。


③ 铺撒沙坑沙,压实后的厚度较少为10厘米,沙坑沙颗粒基本符合以下分析:

USDA (毫米)
%
0.05到2.00
97.8
0.002到0.05
1.5
小于0.002
00.1
大于2.00
00.6



(七)高尔夫练习场喷灌系统工程

  练习场喷灌系统必须按喷灌系统工程的图纸安装,果岭区的所有喷头每个的顶部都有控制阀门。所有喷灌的间隔要保证到处都可以喷灌到。喷灌线上的填充层必须充分压实防止以后出现下陷,所有控制点位置都要获得设计师认可。


① 定位放线:根据设计图纸和现场实际造型结果进行定位放线,定位放线时首先确定喷头、取水器和主管位置,然后根据设计的支管布置形式连接各喷头,从而确定支管位置。

② 管沟开挖:支管深度为0.5m,宽0.5m,主管沟槽平均深度0.8m-1.0m。主管沟采用机械开挖,支管沟用机械、人工开挖均可。管沟开挖时力求开挖后标示物位置与放线结果一致,管沟开挖后管道安装前应将沟底坚硬锐利杂物去除。

③ 管路安装:先去除管内杂物,承插口和胶圈也须擦拭干净,并正确承插到位;胶水粘合连接处,必须先用干毛巾擦净,然后均匀涂抹清洗剂和胶水,安装到位并相对干固后再放开;若为丝口连接,须用止水带做止水处理;若为法兰盘连接,则需抹防锈漆。


④ 管路固定:管路安装完毕后应立即进行固定保护,管道弯头、三通处、主管闸阀处为管路固定点,固定方式采用C10砼镇墩固定。

⑤ 管沟回填:管沟回填工作应在控制系统各类经过管沟的电线铺设完毕后进行。回填时人工用砂土覆盖管道和电线,覆土厚达管顶30cm后方可用机械填压管沟,回填土密实应与沟侧土壤密度一致。管沟回填时应注意管头处用布包严,以防泥土被水冲入;管沟回填完毕应安装闸阀箱,闸阀箱顶与地面平齐,略低于普草面的高度。

⑥ 管道冲洗及试水试验:管道安装工序完成后,在正式使用前,进行管道冲洗及试水试验:一方面冲洗安装过程中残留泥沙,一方面检测管道有无漏水,喷头射程等是否达到设计要求。


⑦ 水泵安装:水泵安装前必须清理泵井内的所有杂物及杂质,严格按照厂家安装规范进行。水泵必须垂直至于井中,所有电缆接头必须进行严格的放水防裸处理,法兰盘螺栓必须作防锈处理。

⑧ 分控箱的安装:分控箱应设在操作方便、利于排水的位置,应做基础以便水平垂直安置,并安好避雷设施。充分利用分控箱内的每个接线孔,尽量做到每个接线孔只接一条线(即每站只控制一个喷头),以便有效控制喷头和均匀喷水。


      上海岚瑞具有丰富的高尔夫项目设计和建造经验,其行业领导地位是建立在众多成功项目的基础之上。我们的专业团队已经为国内外上百家高尔夫球场、练习场提供了优良服务。项目遍及北京、上海、广州、深圳、重庆、长沙、天津、杭州、南京、武汉、昆明、贵阳等多个城市。上海岚瑞致力成为中国1流高尔夫项目全过程服务商,客户等提供多方面而专业的综合解决方案,持续为客户创造价值。


服务内容包括:

(1)、高尔夫球场规划设计与建造(高尔夫球场选址与评估;施工测量、土方工程、粗细造形、喷灌与排水、坪床建造与草坪建植、园林与景观、果岭与沙坑建造)

(2)、 高尔夫练习场设计建造(会所发球台建筑设计、挥杆场地造型、排水系统、自动喷灌系统、草坪种植、发球台自动出球系统、围网工程、灯光照明、练习果岭及沙坑)

(3)、 迷你高尔夫设计与建造(室内人造草果岭、室内模拟高尔夫、庭院真草果岭、空中花园高尔夫果岭)

(4)、高尔夫围网工程设计建造(高尔夫网杆基础、高尔夫网杆立柱、围网安装工程、围网电控(手动)升降系统、网杆防雷接地)

(5)、高尔夫设备(打击垫、高尔夫球、发球器、洗球机、打位分隔器、旗杆、洞杯、围网、高尔夫球车配件等)

 欢迎致电:021-51020647  18601607370




标签:
